BESS backup energia indústria Nova Lima: autonomia de 2h basta?
Mova ·
BESS backup energia Nova Lima: 2 horas de autonomia bastam? Sim em muitos casos, mas não por padrão. Quando a rede cai por 40 minutos no fechamento do turno, o gerador a diesel tosse entre vistorias de seguradora e manutenção semanal, e o facilities precisa de cálculo, não de chute.
Autonomia não é especificação da bateria, é resultado de três variáveis: potência crítica, perfil de carga e estratégia de recarga. No armazenamento de energia industrial Nova Lima, ramais longos, obras e picos de partida mudam a conta em relação a um projeto na área central de Belo Horizonte.
Além do backup, o BESS industrial entra na gestão de demanda e na redução de ultrapassagem contratual — e essa segunda função altera o dimensionamento, exigindo mais potência ou energia do que o simples socorro de 2 horas.
Neste guia, você vai entender o método de cálculo com premissas abertas, descobrir na tabela de cargas o que justifica 2 horas, e saber como comparar custo por kWh instalado entre bateria, diesel e solar — com um roteiro em cinco passos, sem número mágico e sem payback garantido.
Implante eletropostos DC Fast no seu espaço
A Mova projeta, instala e mantém infraestrutura de recarga EV para condomínios, shoppings, galpões e frotas. Avaliação gratuita, sem compromisso — você sai com um panorama real de viabilidade e investimento.
Falar com um engenheiro →Quanto tempo de autonomia uma indústria em Nova Lima realmente precisa?
A pergunta chega quase sempre do mesmo jeito: "de quantas horas de autonomia a gente precisa?" E a resposta "duas horas" costuma ser aceita sem discussão.
É a pergunta errada. Ninguém precisa de duas horas em abstrato.
Precisa de tempo suficiente para desligar um forno em rampa controlada sem perder o lote. Para terminar um ciclo de injeção. Para manter câmaras frias acima da temperatura crítica. Para sustentar servidores até o gerador assumir.
O número de horas é consequência disso — não ponto de partida.
Por que "duas horas" virou resposta padrão (e por que ela engana)
Duas horas é um número redondo, fácil de orçar e fácil de aprovar em reunião de diretoria.
Mas ele não diz nada sobre o que a planta precisa fazer durante a interrupção. E é aí que o projeto começa a errar.
Em projetos que acompanhamos, a diferença entre 90 minutos e 3 horas raramente está no equipamento. Está no mapa de cargas: o que pode ser desligado, o que precisa continuar e o que só pode parar em sequência.
As três janelas que aparecem na prática
Na maioria das indústrias, a autonomia necessária cai em uma destas faixas.
- 15 a 30 minutos — transferência de carga e desligamento seguro. Cobre o intervalo entre a queda da rede e a partida do gerador, ou o tempo de desligar um forno sem danificar resistências e refratários.
- 2 horas — cobrir falhas curtas e recorrentes. Evita parada de linha, perda de setup e o custo de reiniciar processos que levam horas para estabilizar.
- 4 a 8 horas — operação contínua ou deslocamento de horário de ponta. Aqui o BESS industrial deixa de ser backup e passa a trabalhar todos os dias.
As faixas não são excludentes. Uma mesma planta pode precisar de 30 minutos para o forno e de 4 horas para a câmara fria.
Nova Lima não é uma rede só
Nova Lima mistura realidades elétricas muito diferentes. Bairros altos, com ramais longos e queda de tensão no fim do alimentador, convivem com um parque industrial que reúne mineração, logística e serviços.
Somam-se as obras em expansão, que alteram o perfil de carga e trazem manobras frequentes na rede.
Para quem opera em bairro alto, 30 minutos podem resolver. Para quem tem câmara fria ou centro de distribuição logístico, não resolvem.
A Resolução Normativa nº 1.000/2021 da ANEEL estabelece os indicadores DEC e FEC e os limites de continuidade que as distribuidoras devem observar no fornecimento de energia elétrica. (ANEEL, Resolução Normativa nº 1.000/2021)
Na prática, isso significa que o tempo de religação não está sob controle da indústria. O que está sob controle é o que ela faz enquanto espera.
kWh e kW: o erro mais caro do dimensionamento
Um BESS industrial é dimensionado por energia (kWh) e potência (kW) ao mesmo tempo. Confundir os dois é o erro que mais encarece projeto.
Energia define por quanto tempo a planta fica de pé. Potência define quantas cargas sobem juntas — e com que pico de partida.
Um banco com kWh suficiente para 4 horas pode não conseguir partir um motor de 200 kW. Um banco com kW de sobra pode esvaziar em 20 minutos.
É por isso que o dimensionamento começa pelo BESS industrial desenhado sobre a curva de carga real da planta, e não sobre uma média mensal.
A resposta de 2 horas, então, depende do mapa de cargas: quais equipamentos entram, em que ordem e por quanto tempo cada um precisa permanecer ligado.
É exatamente esse levantamento que apresentamos na próxima seção.

O que define a autonomia de um BESS: bateria, inversor ou carga?
A pergunta chega quase sempre do mesmo jeito: "quantas horas de backup esse BESS entrega?". A resposta honesta é outra pergunta — depende de qual carga você quer manter viva.
A autonomia de um sistema de armazenamento não é definida por um componente isolado. É definida pelo elo mais fraco do conjunto: bateria, inversor/PCS e perfil de carga.
O elo mais fraco manda na autonomia
Três fatores entram na conta, e o menor deles vence. Não adianta bateria grande com inversor pequeno, nem inversor robusto com carga que pulsa.
Em projetos de BESS industrial, é comum o cliente chegar com a capacidade da bateria já decidida e o resto em aberto. O resultado costuma decepcionar.
A bateria não entrega o que o catálogo promete
Capacidade nominal não é energia útil. Entre as duas existem a profundidade de descarga (DoD) adotada e a degradação ao longo dos ciclos.
Um pack de 500 kWh não entrega 500 kWh no quinto ano de operação. Entre DoD conservador e perda de capacidade, a energia disponível cai de forma previsível — e o projeto precisa nascer contando com isso.
Some a temperatura do site. Calor acelera o envelhecimento; sala sem climatização adequada encurta a vida útil e reduz a autonomia real.
O inversor é o gargalo que o datasheet esconde
O inversor/PCS precisa sustentar a potência da carga crítica — não só a potência média, mas o pico.
Motor de indução partindo puxa corrente de partida várias vezes acima da nominal. Se o inversor não suportar essa sobrecarga momentânea, ele limita a saída, e a autonomia cai.
Fator de potência entra na mesma conversa. Cargas com FP baixo exigem mais corrente para a mesma potência útil, consumindo margem do inversor sem entregar trabalho.
Não é preciso virar aula de elétrica para perceber o efeito: potência aparente maior, autonomia menor.
Carga constante e carga pulsante não jogam o mesmo jogo
Um sistema de iluminação crítica ou de refrigeração consome de forma estável. Uma prensa, um elevador ou um compressor ligam e desligam, com picos repetidos.
Os dois casos podem ter a mesma energia média por hora e resultados bem diferentes de autonomia. O perfil pulsante estressa o inversor e reduz a janela útil.
Por que "2 horas" sem mapa de cargas é número de catálogo
Quando um fornecedor anuncia bateria industrial backup 2 horas sem apresentar o mapa de cargas, ele está descrevendo um ensaio de laboratório, não um projeto.
O mapa de cargas define o que liga, quando liga, com que pico e por quanto tempo precisa continuar ligado. Sem ele, a autonomia é uma promessa genérica.
Em projetos que acompanhamos em Minas Gerais, a diferença entre autonomia nominal e autonomia entregue costuma ficar entre 10% e 25%, dependendo da profundidade de descarga adotada e da temperatura do site. É faixa observada na nossa prática, não resultado de pesquisa estatística.
Vale lembrar que instalações devem seguir a ABNT NBR 5410 e as exigências da ANEEL para conexão e proteção. A norma não define autonomia, mas define o que pode ser instalado com segurança.
Para operações de armazenamento de energia industrial em Nova Lima e região, onde a indústria convive com rede instável, esse dimensionamento fino separa backup real de backup no papel.
Quem já passou por um eletroposto em operação sabe o custo de descobrir isso depois da instalação.
A pergunta que fecha o projeto
Antes de comparar fabricantes, o projetista precisa responder: qual carga eu quero manter viva, e por quanto tempo exatamente?
Com essa resposta, bateria, inversor e perfil de carga deixam de ser escolhas soltas e passam a ser um conjunto dimensionado.

Autonomia de 2 horas: para quais cargas industriais isso resolve de verdade?
Autonomia de 2 horas é o recorte mais comum em projetos de BESS industrial na RMBH. Não por acaso: cobre a maior parte das interrupções curtas e evita o custo de um banco de baterias grande demais.
Mas “2 horas” não é um selo universal. O que resolve para iluminação de emergência pode não resolver para um forno de indução. A tabela abaixo é um ponto de partida para dimensionamento preliminar.
O que 2 horas representam para cada tipo de carga?
| Tipo de carga | Potência típica | Energia para 2h | Veredito |
|---|---|---|---|
| Iluminação de emergência e administrativo | 5–20 kW | 10–40 kWh | Faz sentido |
| Câmaras frigoríficas | 15–60 kW | 30–120 kWh | Faz sentido com ressalva (corrente de partida) |
| Servidores e CFTV | 3–15 kW | 6–30 kWh | Faz sentido |
| Bombas de processo | 30–150 kW | 60–300 kWh | Depende do processo |
| Compressores | 20–100 kW | 40–200 kWh | Faz sentido com ressalva (pico de partida) |
| Pontes rolantes | 10–50 kW | 20–100 kWh | Não faz sentido (carga intermitente) |
| Fornos e prensas | 100–500 kW | 200–1.000 kWh | Não faz sentido (banco inviável) |
Os valores são faixas de referência para conversa inicial. Não substituem medição no site do leitor. Cada planta tem fator de partida, simultaneidade e regime de operação próprios.
O que a tabela não mostra
Além da potência média, três fatores mudam o resultado na prática: profundidade de descarga (DoD), eficiência do ciclo completo e reserva de segurança. Um banco de 100 kWh nominais pode entregar 80–90 kWh úteis após perdas e margem operacional. Se a carga crítica real for 45 kW, a autonomia de 2h exige pelo menos 90 kWh úteis — ou seja, um banco nominal maior. Ignorar isso é o erro mais comum em pré-dimensionamento.
Outro ponto é o comportamento dinâmico. Motores, compressores e câmaras frigoríficas puxam corrente de partida várias vezes acima da nominal por alguns segundos. O inversor precisa suportar esse pico sem desligar. Em muitos casos, a solução não é aumentar a bateria, mas escalonar partidas ou usar soft-starter. Já cargas resistivas, como fornos, mantêm demanda alta e constante; aí o problema não é pico, é energia total.
Há ainda a diferença entre backup e gestão energética. Um BESS de 2h pode fazer backup e, fora da interrupção, operar em peak shaving, arbitragem tarifária ou suporte de demanda. Isso melhora o payback, mas exige controle inteligente e conhecimento do perfil de consumo. Se a planta tem demanda contratada alta e picos de 15 minutos, o mesmo banco pode reduzir custo mesmo sem falta de energia.
Por fim, a autonomia real depende da temperatura e do envelhecimento. Baterias de lítio perdem capacidade com o tempo e com calor. Projetar 2h “no papel” sem margem para degradação pode entregar 1h30 após alguns anos. A manutenção preventiva e o monitoramento do estado de saúde (SOH) entram no cálculo de retorno.
Em projetos que acompanhamos em Nova Lima e região, a autonomia de 2h aparece porque a maioria das interrupções dura menos que isso. E porque um banco de baterias para 4h ou 8h encarece o investimento sem entregar retorno proporcional.
Por que 2h virou o ponto de equilíbrio na RMBH?
O BESS backup energia Nova Lima precisa conversar com a realidade da rede local. Interrupções curtas são frequentes; longas, mais raras. Dois horas cobrem o primeiro grupo com folga.
Para armazenamento de energia industrial Nova Lima, isso significa dimensionar o banco pelo mapa de cargas críticas. Não pelo total da planta. A bateria industrial backup 2 horas entra exatamente nesse recorte.
Um BESS industrial Minas Gerais bem dimensionado para 2h costuma ter relação custo-benefício melhor que sistemas maiores. A ABNT NBR 5410 orienta a separação de circuitos essenciais, o que ajuda nesse mapa.
Se a frota elétrica recarrega no mesmo pátio, a carga do carregador entra no mapa crítico. Vale conferir o eletroposto DC Fast para entender como essa demanda se comporta.
Atenção: carga de recarga de veículos não é carga crítica por definição. Mas se o carregador alimenta frota operacional, o gestor de frota vai discordar — e com razão.
Por isso, o dimensionamento preliminar precisa ouvir operação, manutenção e frota. O número de 2h é um norte, não uma camisa de força.

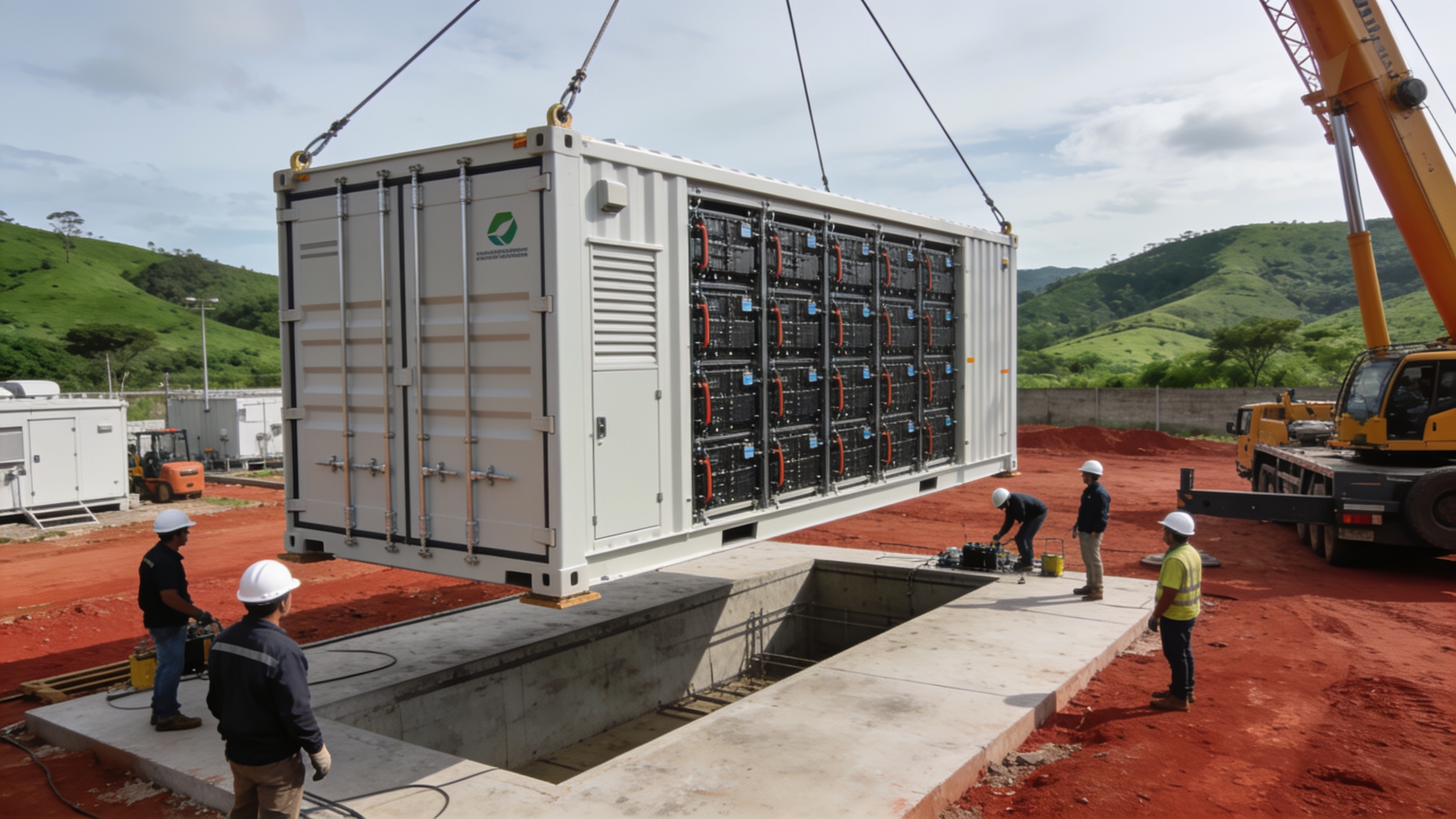

Quanto custa 2 horas de backup em Nova Lima e o que realmente move o preço?
Não existe preço único para BESS backup energia Nova Lima. Qualquer número fechado sem visita técnica é chute.
O que define o orçamento é o escopo real do site: quanta energia precisa ser sustentada, por quanto tempo, e quais equipamentos já estão instalados.
Em projetos que acompanhamos, duas unidades industriais com demanda parecida tiveram custos muito diferentes. A diferença veio do terreno e da integração com o gerador existente.
O que realmente move o preço de um BESS industrial de 2 horas
A energia instalada (kWh) e a potência do inversor (kW) são os dois vetores que mais pesam na composição final.
Para uma carga média de 40 kW, 2 horas de backup exigem cerca de 80 kWh de energia útil. Se a demanda média for 80 kW, o sistema dobra de tamanho.
Outro fator decisivo: o site já dispõe de espaço climatizado ou precisa de container? Em Nova Lima, terrenos em declive ou salas técnicas adaptadas elevam o custo civil.
A integração com gerador existente e a necessidade de paralelismo com a rede também movem o preço. Cada interface adicional exige engenharia de proteção, seccionamento e lógica de controle.
Projetos em galpão novo de piso plano costumam ter infraestrutura civil mais enxuta. Já terrenos acidentados exigem fundações, contenções e maior movimentação de terra.
Composição de custo: onde o investimento entra
Um projeto turnkey de armazenamento de energia industrial Nova Lima inclui blocos bem definidos. Nenhum deles pode ser ignorado na hora de comparar propostas.
- Baterias: o maior bloco de custo, dimensionado pela energia útil necessária e pela profundidade de descarga admitida.
- PCS/inversor: define a potência de pico, a capacidade de partir cargas e a regulação de tensão.
- BMS e controle: garante segurança, balanceamento das células e comunicação com o QGBT.
- Container ou sala técnica: climatização é obrigatória para preservar a vida útil do banco de baterias.
- Proteção e seccionamento: disjuntores, chaves e barramentos dimensionados conforme ABNT NBR 5410 e NBR IEC 61439.
- Cabeamento e infraestrutura civil: fundações, eletrodutos, aterramento e rota de cabos.
- Engenharia e comissionamento: projeto executivo, instalação, testes de aceitação e treinamento da equipe.
- Integração com QGBT e gerador: lógica de transferência, sincronismo e proteção quando houver equipamento existente.
Estimativa de mercado, não tabela oficial
Não existe R$/kWh oficial para bateria industrial backup 2 horas. O que circula no setor são faixas de referência de mercado, sempre dependentes do escopo.
Como estimativa, projetos turnkey sem integração com gerador partem de patamares diferentes dos que exigem paralelismo com a rede. Mas o número só fecha após a visita técnica.
Por isso, orientamos sempre o cliente a pedir proposta com escopo aberto. Assim evitamos surpresas com custo civil, adaptações de infraestrutura e interfaces elétricas não previstas.
Em BESS industrial Minas Gerais, a logística de equipamentos e a disponibilidade de mão de obra especializada também influenciam o prazo e o preço final.
Quem executa e como contratar
A Mova atua com BESS industrial em Minas Gerais, mas a execução em campo depende de parceiros locais credenciados.
O modelo de contrato pode ser turnkey, EPC ou fornecimento com supervisão. Cada formato muda a responsabilidade sobre comissionamento, garantia e operação.
Para integradores e instaladores que querem executar esses projetos, nosso programa de parceiros detalha as condições comerciais e o suporte técnico disponível.
| Bloco de custo | Peso no investimento | O que faz variar |
|---|---|---|
| Baterias (kWh instalado) | Maior bloco isolado | Química, profundidade de descarga, garantia de ciclos |
| Inversor / PCS | Segundo maior | Potência, capacidade de sobrecarga, paralelismo |
| BMS, controle e supervisão | Moderado | Integração com SCADA, telemetria, alarmes |
| Container ou sala técnica | Moderado a alto | Climatização, espaço disponível, obra civil |
| Proteção, seccionamento e cabeamento | Moderado | Distância até o QGBT, nível de curto-circuito |
| Engenharia, comissionamento e ART | Menor, mas não opcional | Complexidade do site e exigências da concessionária |
| Integração com gerador existente | Variável | Idade do gerador, tipo de transferência automática |

BESS com solar: como a geração fotovoltaica muda o cálculo da autonomia
Quem avalia um BESS para backup costuma separar as duas coisas: gerar e armazenar. Mas em projetos que acompanhamos, o arranjo que combina BESS com solar muda a economia do conjunto — e não apenas a conta de luz do dia a dia.
A geração fotovoltaica não substitui o backup. Ela reduz a energia que a bateria precisa entregar durante o evento e, em muitos casos, permite recarregar o banco sem puxar da rede depois de uma interrupção.
Solar não substitui backup — mas muda a conta
Um sistema solar sem armazenamento desliga quando a rede cai, a menos que opere em ilha. Já o BESS garante a carga crítica independentemente do horário.
Quando os dois trabalham juntos, o solar vira uma fonte de recarga durante o dia. Isso diminui o ciclo de descarga da bateria e pode reduzir o banco necessário para a mesma carga crítica.
O que é recarga assistida e por que ela importa
Recarga assistida é o conceito central aqui. Se a falha acontece às 14h com geração ativa, a autonomia efetiva é maior do que a mesma falha às 21h.
Não porque a bateria ficou maior, mas porque parte da carga é atendida pelo solar no momento do evento. A bateria entrega menos e ainda pode ser recarregada pelo arranjo fotovoltaico.
“Minas Gerais apresenta médias anuais de irradiação global horizontal entre 5,0 e 6,0 kWh/m²/dia, com boa distribuição ao longo do ano.” — Atlas Brasileiro de Energia Solar, 2ª edição (INPE, 2017)
Esse dado explica por que Nova Lima favorece o arranjo híbrido. Com boa incidência solar anual, o BESS mais solar costuma fazer mais sentido do que BESS puro quando o objetivo inclui gestão de demanda no horário de ponta.
A matemática transparente: 80 kW por 2 horas
Vamos ao exemplo. Uma carga crítica de 80 kW por 2h exige 160 kWh do banco.
Se 60 kWh vierem do solar no momento da falha, a bateria precisa entregar apenas 100 kWh. O banco pode ser menor — desde que o dimensionamento considere o pior caso.
E o pior caso é a falha noturna. Sem sol, os 160 kWh têm de vir integralmente da bateria. Ignorar isso é o erro mais comum que encontramos em propostas de BESS industrial.
O inversor fotovoltaico e o PCS precisam conversar
Há uma ressalva técnica que não pode ficar de fora. O inversor fotovoltaico e o PCS do BESS precisam operar de forma coordenada.
Nem todo inversor string aceita operação em ilha. Muitos desligam por proteção anti-ilhamento quando a rede cai, mesmo com a bateria disponível.
Por isso, a especificação do inversor precisa prever essa integração desde o início. A norma ABNT NBR 16274 trata dos requisitos de sistemas fotovoltaicos conectados à rede e serve de referência para essa análise.
Em projetos que atendemos em Nova Lima e região, a escolha do inversor compatível com ilha é o que define se o solar vai ou não contribuir durante a falha.
Para quem busca energia solar com backup, o caminho mais seguro é dimensionar o BESS pelo pior caso e tratar o solar como redutor de custo operacional — não como substituto da autonomia.

Reduza sua demanda contratada com BESS industrial
Baterias estacionárias LFP para peak shaving e backup de energia. A Mova dimensiona e opera o sistema — você vê o retorno na conta de luz.
Simular economia com BESS →Onde o BESS entra no lugar do gerador a diesel e onde ele não entra

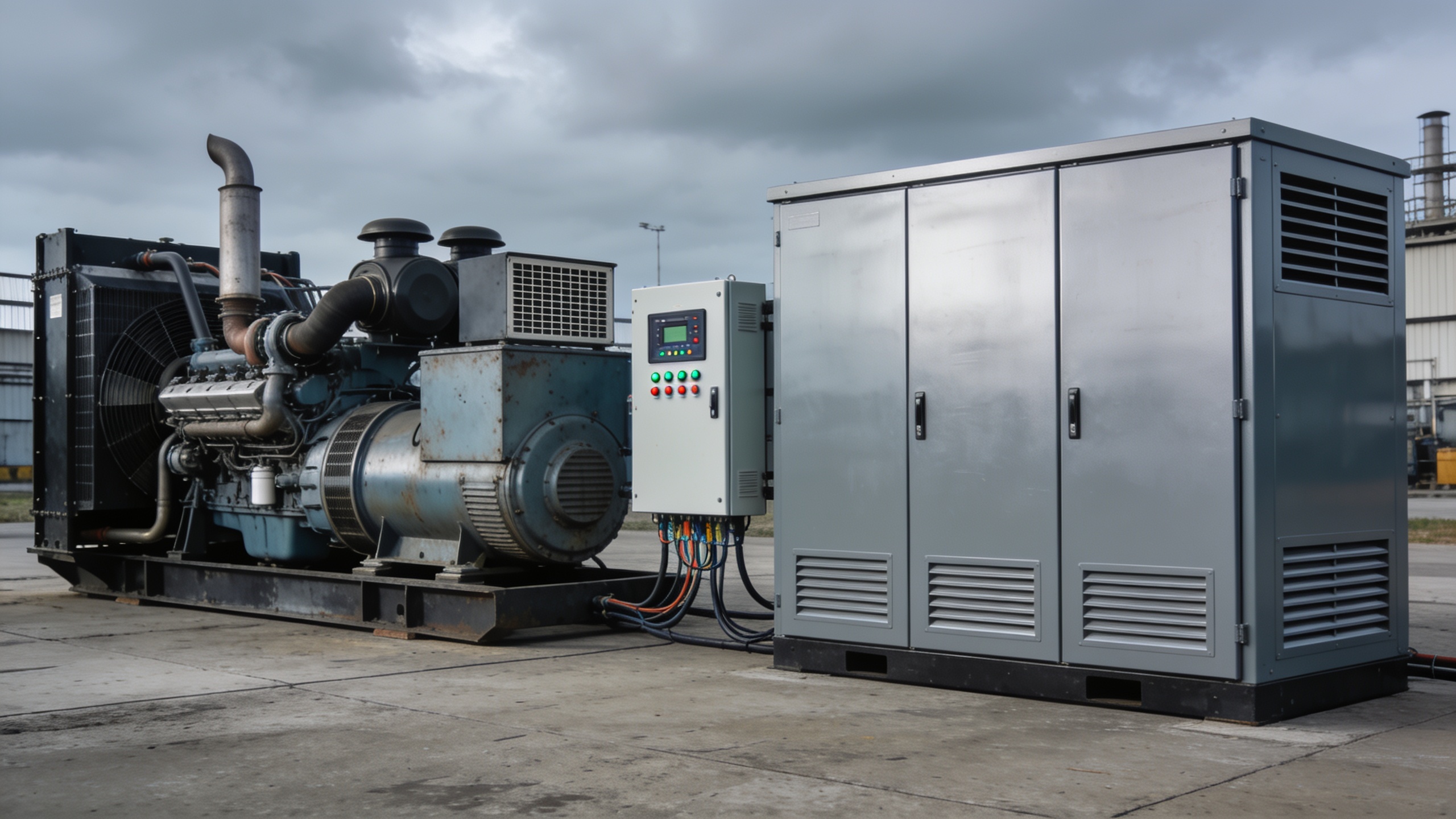

Quando o BESS assume o lugar do gerador a diesel
Em projetos que acompanhamos em Nova Lima e em outras cidades de Minas Gerais, o BESS entra quando a falha é curta e a carga é previsível. A partida é instantânea: não existe tempo de transferência, porque o inversor já está sincronizado com a rede.
Isso muda o que a planta sente. Em vez de um intervalo de segundos até o gerador assumir, a carga segue alimentada sem afundamento de tensão.
Há também o que deixa de existir: tanque de combustível, risco de vazamento, teste semanal de óleo e ruído. Em condomínios industriais próximos a áreas residenciais, esse último ponto pesa mais do que parece.
Um sistema de bateria industrial backup 2 horas resolve a maior parte das interrupções típicas de rede urbana, sem emissão local e sem licenciamento para armazenar diesel.
Onde o BESS não entra — e é melhor dizer isso com clareza
Autonomia é finita e cara de estender. Passar de 2 para 4 horas não é dobrar o custo: é somar módulos, espaço e peso.
Baterias também são sensíveis a temperatura. Operar fora da faixa recomendada acelera a degradação, o que na prática exige sala climatizada ou container com controle térmico.
E existe o horizonte de reposição. Em 10 a 15 anos, espera-se a troca ou o reaproveitamento dos módulos — um custo que precisa entrar no cálculo desde o início.
Onde o diesel ainda ganha
Três cenários continuam favorecendo o gerador. O primeiro é autonomia longa, de 8 horas ou mais, com reabastecimento disponível.
O segundo é carga muito pesada por período prolongado, como partida de motores grandes ou processos contínuos que não podem ser reduzidos.
O terceiro é site remoto, sem infraestrutura de recarga e sem equipe técnica por perto.
Nada disso é defeito do BESS. É escopo diferente.
O arranjo híbrido é o que mais aparece em projeto industrial
Na prática, a maioria dos projetos que revisamos não escolhe um ou outro. Combina os dois.
O BESS cobre os primeiros minutos e todas as falhas curtas. Se a interrupção passar de um limite definido em projeto, o gerador parte e assume a carga.
O ganho está nas horas de operação do gerador. Menos horas rodando significa menos manutenção, menos consumo de combustível e menos desgaste — e o gerador deixa de partir para eventos de 30 segundos.
Para dimensionar essa arquitetura, vale entender o comportamento da carga antes de escolher potência. É o tipo de análise que fazemos junto com o cliente em projetos de BESS industrial.
A ABNT NBR 5410 trata das instalações elétricas de baixa tensão e das fontes de alimentação de segurança, enquanto a ABNT NBR ISO 8528 rege o desempenho dos grupos geradores — referências que aparecem nos memoriais que analisamos.
O critério de decisão em três perguntas
Antes de definir tecnologia, responda: com que frequência a rede falha? Quanto tempo dura, em média, cada interrupção? E qual o custo por hora de parada?
Falhas curtas e frequentes apontam para BESS. Falhas raras e longas apontam para diesel. Custo de parada alto empurra para o híbrido, porque ele reduz a exposição nos dois extremos.
Em Nova Lima, onde armazenamento de energia industrial convive com vizinhança residencial e restrição de ruído, esse cálculo costuma favorecer o BESS como primeira linha — com o gerador como retaguarda, não como substituto.

Dimensionamento na prática: como se calcula 2h de autonomia sem chutar
Por que "duas horas de autonomia" não é um número, é um método
Quando um cliente pede BESS backup energia Nova Lima com duas horas de autonomia, ele está descrevendo um sintoma, não um projeto. O equipamento só fica correto quando se sabe o que alimentar, por quanto tempo e com qual estratégia de recarga.
Em projetos que acompanhamos, o mapa de cargas medido costuma divergir do mapa declarado pelo cliente.
Às vezes para mais, porque ninguém contabiliza o compressor de ar que liga sozinho. Às vezes para menos, porque a placa de 100 kVA do transformador superestima o consumo real da planta.
O mapa de cargas real desmente a placa do motor
Estimativa por placa é o caminho mais rápido para o erro. Um motor de partida direta, por exemplo, tem corrente de partida várias vezes maior que a nominal — na faixa de 6 a 8 vezes em cenários típicos de armazenamento de energia industrial Nova Lima.
Esse pico momentâneo define o inversor, não a bateria. Se o inversor não suportar a sobrecarga, o sistema cai no exato momento em que a rede falta, ainda que a energia em kWh esteja correta.
A ABNT NBR 5410 trata justamente dos limites de queda de tensão na partida, que é onde esse risco aparece.
Sete passos para transformar horas em kWh e kVA
- Levantar o mapa de cargas com medição real. Use registrador de grandezas elétricas por, no mínimo, uma semana. Não aceite placa de motor como proxy de consumo.
- Separar carga crítica, essencial e dispensável. Carga crítica é a que não pode parar (CLP, instrumentação, iluminação de emergência). Essencial suporta alguns minutos. Dispensável pode esperar a rede voltar.
- Definir o tempo alvo por grupo. Duas horas para crítica, trinta minutos para essencial, zero para dispensável. Autonomia homogênea é desperdício de capital.
- Calcular energia em kWh por grupo. Multiplique potência ativa medida pelo tempo alvo. Some apenas o que realmente precisa de backup.
- Aplicar margem para degradação e profundidade de descarga. Baterias de lítio costumam operar com 80% a 90% de DoD útil. Some ainda 10% a 20% de margem de degradação para os primeiros anos.
- Verificar potência de pico e sobrecarga do inversor. Confirme a capacidade de sobrecarga por 30 segundos ou 1 minuto. É aqui que motor de partida direta costuma derrubar projeto mal especificado.
- Definir estratégia de recarga e arranjo. Haverá solar no telhado, gerador a diesel ou apenas recarga pela rede? A resposta muda o dimensionamento do carregador e do BESS.
O alerta final: projeto sem margem envelhece mal
Bateria industrial backup 2 horas no papel pode virar uma hora e meia no terceiro ano se não houver margem de degradação. O cliente percebe a diferença não no comissionamento, mas na primeira falta séria depois do terceiro verão.
Por isso, em BESS industrial Minas Gerais, a régua não é a placa do equipamento, é a medição. Quer entender como aplicamos isso em plantas reais? Conheça nossa abordagem de BESS industrial.
| Etapa | O que se faz | Erro comum |
|---|---|---|
| 1. Mapa de cargas | Medição com analisador de rede por pelo menos 7 dias | Usar potência de placa do motor |
| 2. Classificação | Separar crítica, essencial e dispensável | Colocar tudo como crítico |
| 3. Tempo alvo | Definir horas por grupo de carga | Adotar 2h para todo o site |
| 4. Energia | Somar kWh por grupo com fator de simultaneidade | Ignorar simultaneidade |
| 5. Margem | Aplicar degradação e profundidade de descarga | Projetar com 100% da capacidade nominal |
| 6. Potência de pico | Verificar sobrecarga do inversor na partida | Dimensionar só pela energia |
| 7. Recarga | Definir fonte: rede, solar ou gerador | Esquecer o tempo de recarga entre eventos |

O que a concessionária exige e o que muda no projeto em Minas Gerais
Quando o assunto é BESS backup energia Nova Lima, muitos gestores ainda tratam a bateria como um item interno, parecido com um nobreak gigante.
Na prática, a concessionária enxerga o sistema como parte da rede. E isso muda tudo no projeto.
Não é só ligar o equipamento: o que a concessionária olha antes de liberar
A conexão de um BESS industrial Minas Gerais passa por análise de acesso. A distribuidora avalia o impacto no ramal, na subestação e na qualidade da energia.
Sem esse aval, o equipamento pode funcionar, mas a operação fica irregular. E a multa é apenas o primeiro problema.
Em projetos que acompanhamos, a falta de diálogo inicial com a distribuidora provocou retrabalho caro. A bateria estava pronta, mas o ponto de conexão não.
Proteção, seccionamento e anti-ilhamento: o trio que não pode falhar
O projeto precisa prever proteção adequada, seccionamento visível e anti-ilhamento. São exigências de segurança para as equipes da rede e para a planta industrial.
Em alguns casos, a distribuidora também solicita telemetria ou canal de comunicação. Não é burocracia: é controle do sistema em tempo real.
A norma ABNT NBR 5410 e as regras da ANEEL para conexão à rede servem de base. Mas cada concessionária detalha seus próprios critérios no código de redes.
A regulação está em movimento — e projeto velho não serve
A regulação do setor elétrico brasileiro vem sendo ajustada para armazenamento. Projetos baseados em norma de cinco anos atrás já nascem defasados.
Dados da BloombergNEF mostram que o preço dos pacotes de baterias de íon-lítio caiu cerca de 80% na última década. Isso torna o investimento mais atrativo, mas não elimina a necessidade de projeto correto.
Por isso, o memorial e o diagrama unifilar precisam ser conduzidos por quem acompanha as mudanças. Não dá para copiar um modelo antigo e esperar aprovação rápida.
Documentação que o gestor de facilities precisa ter em mãos
Além da ART, o memorial descritivo e o diagrama unifilar atualizado são obrigatórios. Eles sustentam a aprovação e a operação segura ao longo da vida útil.
Outro ponto sensível: a diferença entre operação em paralelo com a rede e operação em ilha. Cada modo tem regras, proteções e limites distintos.
Definir isso no papel evita surpresa no comissionamento. A configuração errada pode impedir o backup justamente quando a rede cai.
Nova Lima: o prazo de acesso depende do ramal, e isso entra no cronograma
Em Nova Lima, dependendo da região e do ramal, a análise de acesso pode ter prazo maior. Isso não é regra fixa, mas é uma realidade que já vimos em projetos locais.
O gestor de facilities precisa colocar essa etapa no cronograma desde o início. Ignorar o prazo da concessionária atrasa toda a obra e a operação.
Se a sua planta exige bateria industrial backup 2 horas, a antecedência na solicitação é ainda mais importante. A autonomia não espera a papelada.
Gestão de demanda com BESS: regras de medição próprias
O BESS também pode ser usado para gestão de demanda. Nessa modalidade, a medição segue regras próprias da distribuidora e do setor elétrico.
Vale conversar com

Como decidir: roteiro de cinco passos antes de assinar o projeto
Antes de assinar um projeto de BESS backup energia Nova Lima, vale seguir um roteiro simples. Nada de grandiosidade: são cinco passos operacionais que separam um sistema útil de um ativo parado no pátio.
Passo 1: você já mediu a rede por uma semana inteira?
Medir a rede e as cargas por pelo menos sete dias corridos, incluindo um fim de semana, é o ponto de partida.
Sem esse registro, ninguém sabe quantas interrupções ocorrem, qual a duração típica nem como as cargas se comportam no sábado e no domingo.
Em projetos de armazenamento de energia industrial Nova Lima que acompanhamos, o perfil de fim de semana costuma ser o que mais surpreende.
A ANEEL define, na Resolução Normativa nº 1.000/2021, o DEC como a duração de interrupção individual por unidade consumidora ou ponto de conexão, em horas e centésimos de hora — é esse o indicador que a medição local ajuda a interpretar.
Passo 2: quanto custa uma hora parada? Pergunte ao financeiro
Esse número define o orçamento disponível. E ele não sai do achismo do operador.
Some produção perdida, refugo, mão de obra ociosa, atraso de entrega e penalidades contratuais. Depois divida pelo tempo de parada.
Com o custo da hora parada em mãos, o investimento deixa de ser discussão de gosto e passa a ser conta.
Passo 3: dois grupos de carga, dois tempos-alvo diferentes
Defina o tempo alvo por grupo de carga, não para o site inteiro.
Uma bateria industrial backup 2 horas pode ser exagerada para o sistema de iluminação e insuficiente para o forno ou para a partida do maior motor.
Aceitar essa assimetria é o que evita capex desperdiçado em capacidade que ninguém vai usar.
Passo 4: compare três arranjos pelo custo de 10 anos
Coloque na mesma planilha BESS puro, BESS com solar e BESS híbrido com gerador.
Compare custo total em dez anos — capex, O&M, reposição de baterias, combustível e disponibilidade — e não o capex inicial.
É aqui que o BESS industrial Minas Gerais costuma ganhar em cenários de muitas partidas curtas, e o arranjo híbrido em paradas longas.
Se quiser aprofundar o desenho técnico, vale revisar o material de BESS industrial antes de fechar a comparação.
Passo 5: exija escopo aberto, com tudo dentro
Proposta séria traz obra civil, comissionamento, treinamento e contrato de manutenção com SLA.
Escopo fechado demais esconde o que ficou de fora — e o que ficou de fora aparece na fatura depois.
Peça também a norma de referência da instalação, como a ABNT NBR 5410, e o memorial de cálculo das proteções.
O erro mais comum: comprar por preço de kWh
Comprar bateria por preço de kWh e descobrir depois que o inversor não suporta a partida do maior motor do site é o tropeço que mais vemos.
Corrente de partida, fator de potência e tempo de sobrecarga não aparecem na etiqueta de capacidade energética.
Por isso o dimensionamento começa pelas cargas críticas e pela curva de partida, não pelo preço por quilowatt-hora anunciado.
Quem quer atuar como integrador
Para quem pretende avaliar modelo de receita recorrente ou atuar como integrador, o programa de parceiros reúne as condições comerciais e o suporte técnico da Mova.
Vale conversar antes de montar a proposta, porque o escopo de manutenção é o que sustenta a receita ao longo dos anos.
Autonomia é decisão de engenharia, não de catálogo.

Em resumo
- BESS backup energia Nova Lima — Battery Energy Storage System — é um banco de baterias de lítio instalado no próprio site do cliente, capaz de assumir as cargas críticas em milissegundos quando a rede da concessionária cai, sem depender da partida de um gerador. Em projetos que acompanhamos na região, o primeiro passo é sempre mapear o que não pode parar (CLP, servidores, iluminação de emergência, bombas de processo) e só depois escolher potência e capacidade, porque um BESS sobredimensionado custa caro e um subdimensionado não sustenta a planta no momento em que ela mais precisa.
- Bateria industrial backup 2 horas é o recorte mais pedido por indústrias de médio porte em Minas Gerais: autonomia suficiente para atravessar quedas curtas, manobras de transferência e a partida de um gerador, sem o custo de um banco dimensionado para 8 horas. O cálculo cruza a curva de carga real em kW e kWh, a profundidade de descarga admitida pelo fabricante e a temperatura do site — a ABNT NBR 5410 orienta a instalação elétrica de baixa tensão, e a ANEEL, pela Resolução Normativa 1.000/2021, define as regras de prestação do serviço de distribuição que afetam diretamente o arranjo.
- No armazenamento de energia industrial Nova Lima, o retorno não vem só do backup: a bateria também limita picos de demanda, e a demanda é cobrada em R$/kW na fatura de energia. Deslocar consumo para fora da ponta e reduzir a potência máxima contratada gera economia mensal previsível, mensurável a partir do histórico de faturas, sem exigir nenhuma mudança no processo produtivo. É um projeto que se decide com medição, não com estimativa.
- O BESS industrial Minas Gerais ganha escala quando combinado com geração própria: indústrias que já têm usina solar no telhado usam a bateria para levar o excedente do meio-dia para o fim da tarde, quando a tarifa é mais alta. Quem ainda não tem geração pode avaliar o arranjo em solar para empresas antes de fechar o dimensionamento do banco, e projetos híbridos costumam ser discutidos junto com integradores parceiros — falamos disso em parceria.
- Para decidir, pedimos três coisas: histórico de 12 meses de faturas, medição de carga por circuito e o tempo de autonomia desejado. Com esses dados é possível comparar cenários, checar se o site comporta a instalação e definir se o projeto pede 2 horas de backup, peak shaving ou os dois — os detalhes técnicos e elétricos estão em BESS industrial.
Seja um parceiro Mova
Receita recorrente com baixo trabalho operacional. Construtoras, shoppings e gestores de facilities ganham margem indicando ou integrando nossos serviços.
Conhecer o programa de parceiros →Perguntas Frequentes
Um BESS de 2 horas substitui o gerador a diesel da minha fábrica?
Depende do que você chama de substituir. Para falhas curtas, de minutos até cerca de duas horas, o BESS cobre a operação crítica sem partida de motor, sem ruído e sem consumo de combustível. Isso já elimina a maior parte dos eventos que hoje acionam o gerador. Para interrupções longas, o BESS sozinho não sustenta a planta por oito horas sem um banco de baterias grande e caro. O arranjo mais comum em indústria é híbrido: o BESS assume instantaneamente e, se a falha passar de um limite definido em projeto, o gerador entra e o BESS passa a apoiar picos. Essa arquitetura reduz horas de operação do gerador, o que diminui manutenção, consumo de diesel e desgaste. Antes de decidir, levante a duração típica das interrupções no seu site nos últimos doze meses.
Quanto espaço físico ocupa um BESS industrial de 500 kWh?
Um banco de 500 kWh em container costuma ocupar algo entre 6 e 12 metros de comprimento por 2,5 a 3 metros de largura, dependendo do fabricante, da química da bateria e do sistema de climatização. Se o projeto usa sala técnica existente, o espaço necessário pode ser menor em área, mas exige pé-direito, ventilação e controle de temperatura adequados. O ponto que costuma travar projeto em Nova Lima não é a área do equipamento, e sim a área de manobra e o afastamento exigido para acesso de caminhão e para ventilação. Também é preciso reservar espaço para o painel de proteção e para a rota de cabos até o QGBT. Vale medir o pátio antes de assumir que o container cabe, porque terreno em declive muda a solução civil.
Qual a vida útil das baterias e quando preciso trocar?
A vida útil não se mede só em anos, se mede em ciclos e em condições de operação. Baterias de lítio usadas em BESS industrial costumam ser especificadas por número de ciclos com uma profundidade de descarga definida e uma temperatura de referência. Se o site opera em temperatura alta e o sistema descarrega fundo com frequência, a degradação acelera. Na prática, projetos bem dimensionados trabalham com horizonte de dez a quinze anos antes de uma reposição parcial ou total, mas isso depende do regime real de uso. O erro comum é projetar com a capacidade nominal do primeiro dia e não reservar margem para degradação. Se você dimensiona 2 horas exatas sem margem, no terceiro ano o sistema entrega menos. Peça ao fornecedor a curva de garantia de capacidade por ciclo, não apenas o prazo em anos.
BESS pode reduzir a conta de luz além do backup?
Pode, quando o sistema é projetado para gestão de demanda e não apenas para emergência. A lógica é carregar a bateria em horário de tarifa mais baixa e descarregar no período de ponta, reduzindo a potência demandada da rede no momento mais caro. Isso exige que o BESS opere em paralelo com a rede, com controle e medição adequados, e que o perfil de carga da planta tenha picos previsíveis. Em indústrias com carga concentrada em horário comercial, o ganho costuma ser menor do que em operações que rodam à noite. Também é possível combinar com geração solar para reduzir ainda mais o consumo da rede durante o dia. O cálculo precisa ser feito com dados de fatura e com medição real, não com estimativa de consumo médio.
Preciso de energia solar para instalar BESS?
Não precisa. O BESS funciona conectado apenas à rede, carregando quando há energia disponível e descarregando na falha ou no horário programado. A geração solar entra como otimização, não como requisito. Quando existe fotovoltaico no site, a bateria pode ser recarregada com geração própria depois de uma interrupção, o que reduz o consumo da rede e melhora a economia do conjunto. Em Nova Lima, com boa incidência solar ao longo do ano, o arranjo combinado costuma fazer sentido quando o objetivo inclui gestão de demanda. A ressalva técnica é que nem todo inversor fotovoltaico opera em modo ilha, então a integração precisa ser verificada em projeto. Se o site já tem solar, vale avaliar o aproveitamento antes de comprar um sistema separado.
Quanto tempo leva a instalação de um BESS em Nova Lima?
O cronograma tem três partes que não correm juntas. A primeira é engenharia e aprovação, que inclui mapa de cargas, projeto executivo, memorial e, quando aplicável, análise junto à distribuidora. A segunda é fabricação e entrega dos equipamentos, que depende do fornecedor e da configuração escolhida. A terceira é obra civil, montagem eletromecânica, comissionamento e treinamento da equipe. A parte elétrica em si costuma ser rápida quando o site já tem infraestrutura pronta; o que alonga o prazo é obra civil, adequação de sala técnica e liberação da concessionária. Em projetos que acompanhamos, a etapa de aprovação e engenharia é a que mais surpreende o gestor de facilities. Coloque esse prazo no cronograma antes de assinar contrato de EPC.
Como funciona a manutenção e quem opera o sistema?
BESS industrial é um sistema supervisionado, com BMS e controlador que reportam estado de carga, temperatura, tensão de célula e alarmes. A operação no dia a dia é automática: o sistema decide quando carregar e descarregar conforme a programação definida em projeto. A manutenção preventiva inclui inspeção visual, verificação de torque em conexões, limpeza e teste de ventilação ou climatização, além de atualização de firmware. A manutenção correta depende de contrato com SLA claro, porque a maioria das indústrias não tem equipe própria treinada em bateria de lítio. Vale definir desde o início quem responde por alarme fora do horário comercial e qual o tempo de resposta esperado. Também é recomendável treinar a equipe interna para reconhecer os alarmes mais comuns e saber quando acionar o fornecedor.
